La lucha por el agua frente a las obras de infraestructura del Corredor Interoceánico: investigación de GeoComunes

En el contexto del Plan Nacional Hídrico 2024-2030 y de la implementación del Corredor Interoceánico del Istmo de Tehuantepec (CIIT) están previstas distintas obras hidráulicas en la zona norte del Istmo. Las obras se han justificado con el objetivo de abastecer la demanda doméstica de agua de la ciudad de Coatzacoalcos y el consumo industrial en la zona.

Por un lado, se prevé la rehabilitación y modernización del acueducto Uxpanapa – La Cangrejera con el objetivo de incrementar su capacidad de suministro de agua de 3.40 a 5.23 metros cúbicos por segundo, para abastecer a las nuevas empresas que podrían instalarse al interior de los Polos de Desarrollo para el Bienestar (Podebis) previstos en el CIIT.

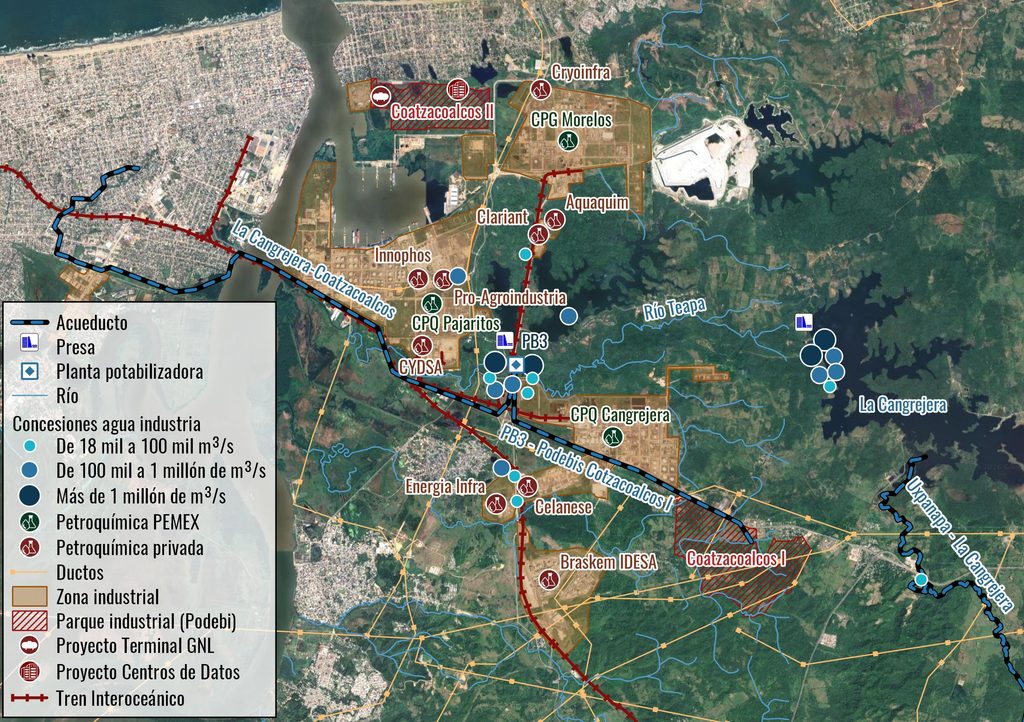

Este acueducto fue construido a finales de la década de los años setenta para abastecer de agua a los complejos petroquímicos de Pemex (Morelos, Pajaritos, Cosoleacaque y La Cangrejera) y a otras 15 empresas privadas. Este ducto desvía parte del agua del río Uxpanapa a la altura de la comunidad de Ceiba Blanca, en el municipio de los Choapas, pasa por dos plantas de bombeo (PB1 y PB2) hasta la presa La Cangrejera, pasando por dos plantas de bombeo (PB1 y PB2), y luego llega por medio del río Teapa hasta la presa derivadora Teapa adyacente a la planta de bombeo (PB3) de la Conagua.

Desde esta planta potabilizadora se empezó a finales del 2025 la construcción de un nuevo acueducto llamado La Cangreja – Coatzacoalcos, un proyecto con una longitud de 13 km que pretende transportar entre 1,200 y 1,500 litros/segundo (1.2 a 1.5 m³/s) de agua desde la planta potabilizadora (PB3) la ciudad de Coatzacoalcos para atender la demanda doméstica. El proyecto incluye dos plantas de bombeo y una planta potabilizadora, y forma parte de las 17 obras estratégicas del Plan Nacional Hídrico 2024-2030.

Un tercer proyecto se relaciona con la Manifestación de Impacto Ambiental (MIA) llamada “Elaboración de estudio de preinversión para la construcción de los sistemas de abastecimiento de agua potable y saneamiento del Polo de Desarrollo para el Bienestar (pdb) de Coatzacoalcos I”, que fue presentada por la CONAGUA ante la Semarnat en diciembre del 2022, y aprobada con condicionantes en junio del 2026 (clave MIA: 30VE2021H0158). Este proyecto consiste en un acueducto de 5.8 km con punto de inicio en la misma planta potabilizadora PB3 y que termina en el predio del Podebi Coatzacoalcos I, con una capacidad inicial para transportar 0.9 m³/s misma que podría extenderse hasta 1.35 m³/s para poder llevar agua proveniente de la presa La Cangrejera para las demandas futuras del parque industrial.

Cabe mencionar que en el caso del Podebi Coatzacoalcos II no existe por ahora ningún proyecto conocido para abastecer de agua al parque industrial, esto a pesar de ser el que tiene más empresas que han manifestado su intención de instalarse ahí. Puedes consultar toda la investigación en el primer enlace.

Investigación GeoComunes Los nuevos proyectos de acueductos y la lucha por el agua en el Istmo de Tehuantepec – Geocomunes | Notas La Minuta Explosión en planta de sal en Jáltipan deja tres muertos; el municipio forma parte del Corredor Interoceánico – EDUCA | El otro rostro del Corredor Interoceánico: reportajes sobre el megaproyecto en el Istmo de Tehuantepec – EDUCA | UCIZONI se reorganiza mientras crece la criminalización por el Corredor Interoceánico – EDUCA | Imagen GeoComunes
